예산 대비 실적 차이를 발표할 때는 해결책을 요청하기 전에 계획한 지출과 실제 지출이 왜 다른지 설명해야 합니다. 당초 예산을 제시하고, 업무량에 따라 변하는 비용을 실제 처리량에 맞춘 다음, 남은 차이를 보여 주세요. 총비용이 늘었다는 사실만으로 자원을 낭비했다고 판단할 수는 없습니다.
아래 계산 예시는 예산 초과액 2,100달러를 두 가지 질문으로 나눕니다. 1,400달러는 예산의 가정에 따른 업무량 증가분이고, 남은 700달러는 조사가 필요한 차이입니다. 고객 성과가 아닌 설명용 비용 모형입니다. 숫자와 설명을 확인했다면 Presenti로 예산 실적 분석 원고를 슬라이드 초안으로 정리할 수 있습니다. 근거를 제안으로 연결하는 전체 흐름은 프레젠테이션 데이터 스토리텔링 가이드(영어)를 참고하세요.

예산과 실적을 같은 조건으로 비교하세요
주문 처리팀이 한 달의 비용을 보고한다고 가정하겠습니다. 승인 예산은 주문 1,000건의 처리 완료를 전제로 했지만 실제 완료 건수는 1,200건입니다. 아래 수치는 모두 같은 달, 같은 비용 항목, 같은 ‘처리 완료 주문’의 정의를 사용합니다. 통화는 미국 달러입니다.
예산은 완료 주문 한 건당 포장비 3달러, 처리 인건비 4달러와 고정 시설비 2,000달러로 구성됩니다. 이 예시에서는 주문별 예상 작업 내용이 같고, 1,000~1,200건 범위에서 시설비는 고정이라고 가정합니다. 다른 업무에 적용하려면 예산 책임자가 그에 맞는 가정을 확인해야 합니다.
| 비용 항목 | 당초 예산 | 실제 비용 |
|---|---|---|
| 포장비 | 3,000달러 | 3,840달러 |
| 처리 인건비 | 4,000달러 | 5,160달러 |
| 시설비 | 2,000달러 | 2,100달러 |
| 합계 | 9,000달러 | 11,100달러 |
9,000달러와 11,100달러만 보여 주어도 총액 차이 2,100달러, 당초 예산 대비 23.3% 초과라는 계산은 맞습니다. 하지만 완료 주문이 20% 늘었다는 배경이 빠집니다. 이 정보를 포함하면 논의의 방향도 달라집니다.
계산 전에 회계 담당자와 비용의 시점·범위를 맞추세요. 미지급 청구서, 늦게 반영한 비용, 새로 포함한 항목 때문에 두 총액을 그대로 비교할 수 없을 수 있습니다. 설명이 복잡해진다고 비용을 몰래 빼지 말고, 합의한 처리 방식과 근거를 보여 주세요.
변동비를 실제 업무량에 맞추세요
업무량 조정 예산은 당초 비용 가정을 실제 처리량에 적용하면 얼마가 되는지 보여 줍니다. 비교 기준이지 지출을 소급 승인하는 절차가 아닙니다. ACCA의 비용 관리 설명 예시(영문 PDF)도 변동비는 업무량에 따라 조정하고 고정비는 명시한 모형 안에서 유지한다는 차이를 설명합니다.
여기서는 포장비가 1,200 × 3 = 3,600달러, 처리 인건비가 1,200 × 4 = 4,800달러입니다. 시설비는 2,000달러로 유지합니다. 조정 예산의 합계는 10,400달러입니다.
| 비용 항목 | 업무량 조정 예산 | 실제 비용 − 조정 예산 |
|---|---|---|
| 포장비 | 3,600달러 | +240달러 |
| 처리 인건비 | 4,800달러 | +360달러 |
| 시설비 | 2,000달러 | +100달러 |
| 합계 | 10,400달러 | +700달러 |
예산 전체 9,000달러에 1.2를 곱하면 안 됩니다. 그렇게 구한 10,800달러에는 고정 시설비까지 400달러 늘어난 값이 포함됩니다. 시설비 예산을 바꿀 근거 없이, 설명해야 할 차이만 줄이는 셈입니다.
반대로 모든 비용이 주문 건수에 매끄럽게 비례하는 것도 아닙니다. 고정 급여 인력, 공급업체의 최소 청구액, 추가 교대조는 다른 방식으로 변할 수 있습니다. 혼합 비용은 근거가 있는 부분으로 나누거나 단계적으로 증가하는 조건을 보여 주세요. 비용의 움직임을 모른다면 전부 주문당 비용으로 간주하지 말고 잠정 분석이라고 표시합니다.

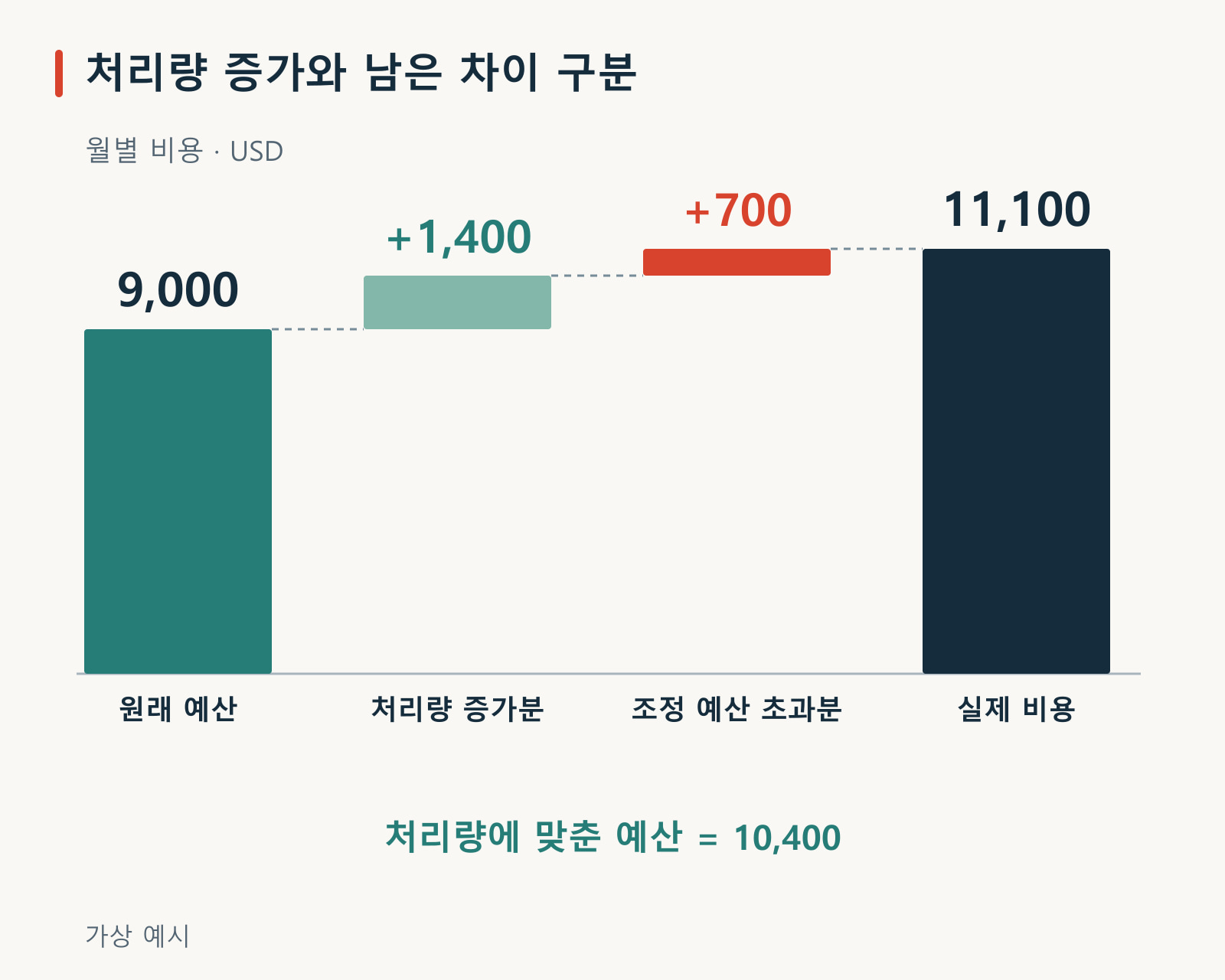

2,100달러의 차이를 단계별로 보여 주세요
이제 합계가 정확히 맞는 연결 구조를 만들 수 있습니다.
- 9,000달러: 주문 1,000건의 당초 예산.
- +1,400달러: 늘어난 200건 × 주문당 변동비 7달러.
- +700달러: 조정 예산보다 더 든 실제 비용.
- 11,100달러: 주문 1,200건의 실제 비용.
9,000 + 1,400 + 700 = 11,100달러로 일치합니다. 증가 흐름을 보여 주려면 폭포형 차트, 정확한 금액 확인이 중요하면 작은 표를 사용하세요. 처음과 마지막 총액을 직접 표시하고, 업무량 가정과 부호의 의미를 설명합니다. 빨강·초록 색상만으로 구분하지 마세요.
근거에 맞는 제목은 “예산 모형상 주문량 증가분이 비용 차이의 1,400달러를 설명하며, 조정 예산을 넘는 700달러가 남는다”입니다. “팀이 700달러를 낭비했다”는 말은 근거를 넘어섭니다. “성장이 초과 지출을 모두 설명한다”는 말도 마찬가지입니다.
지출 한도를 책임지는 사람에게는 당초 예산과의 차이 2,100달러도 여전히 중요합니다. 조정 비교와 함께 남겨 두세요. 업무량 조정 예산은 수행 상황을 설명하지만 자금 제약을 없애거나 승인을 변경하지는 않습니다.
남은 차이의 원인은 계산과 별도로 조사하세요
포장비 차이 240달러는 구매 단가, 사용량, 파손된 자재, 주문 구성 변화와 관련될 수 있습니다. 인건비 차이 360달러도 작업 시간, 임금률, 업무 복잡성 등이 원인일 수 있습니다. 표만으로는 이 설명들을 구분할 수 없습니다.
가능한 설명을 가려낼 자료를 요청하세요. 포장비는 구매량·사용량, 단가, 관련 주문 유형을 비교합니다. 인건비는 급여 지급 대상 시간, 적용 단가, 완료 작업을 확인합니다. 시설비 100달러 차이는 실제 청구 항목과 당초 고정비 가정의 유효성을 살펴봅니다.
조사별 담당자와 보고일을 정하되, 절감 목표부터 단정하지 마세요. “운영팀과 재무팀이 금요일 검토 전까지 포장재 사용량과 단가를 대조한다”는 실행할 수 있는 다음 행동입니다. “포장재 낭비를 240달러 줄인다”는 조사 전에 결론을 정한 표현입니다.
복잡한 주문의 비중이 늘었다면 업무량 모형을 다시 검토합니다. 주문당 평균 비용 하나가 더는 공정한 비교 기준이 아닐 수 있습니다. 수정한 가정은 따로 제시하고 승인된 당초 예산도 보존해, 무엇이 달라졌는지 알 수 있게 하세요.
의사결정을 위한 5장 구성으로 정리하세요
다음 흐름은 계산을 확인할 수 있게 유지하면서 회의가 통합 문서 설명으로만 흐르는 것을 막습니다.
| 슬라이드 | 메시지와 근거 | 논의할 질문 |
|---|---|---|
| 1. 핵심 | 당초 예산보다 2,100달러, 업무량 조정 예산보다 700달러 초과. | 어떤 차이에 설명이나 자금 결정이 필요한가? |
| 2. 업무량 | 같은 범위·기간에서 계획 1,000건, 실제 완료 1,200건. | 주문당 모형을 적용할 만큼 작업이 비슷한가? |
| 3. 비용 연결 | 9,000 + 1,400 + 700 = 11,100달러. | 변동비·고정비 가정이 여전히 맞는가? |
| 4. 남은 차이 | 포장비 240, 인건비 360, 시설비 100달러 초과. | 대응을 정하기 전에 어떤 기록이 필요한가? |
| 5. 다음 행동 | 조사 담당자, 기한, 별도로 필요한 지출 결정. | 지금 합의할 일과 다음 검토로 가져올 일은 무엇인가? |
계정별 내역과 원본 계산은 부록이나 연결된 작업 파일에 둡니다. 기간, 통화, 비용 정의는 차트 옆에도 적어 전달받은 슬라이드만 읽는 사람도 확인할 수 있게 하세요. “비용 통제 실패” 같은 제목은 분석이 그 결론을 뒷받침할 때만 사용합니다.
검토한 설명을 슬라이드 초안으로 만드세요
예산 책임자가 비교 내용을 확인하면 승인한 원고를 Presenti에 입력합니다. 숫자와 설명을 텍스트로 제공하는 방식이며, 제품이 예산 차이를 계산하거나 회계 통합 문서와 실시간으로 연결된다고 가정하지 않습니다.

다음 가상 사례로 월간 비용 검토 슬라이드 5장을 만들어 주세요. 당초 예산은 주문 1,000건, 포장비 3,000달러, 처리 인건비 4,000달러, 시설비 2,000달러, 총 9,000달러입니다. 실제 업무량은 1,200건입니다. 조정 예산은 포장비 3,600달러, 인건비 4,800달러, 시설비 2,000달러, 총 10,400달러입니다. 실제 비용은 각각 3,840달러, 5,160달러, 2,100달러이며 총 11,100달러입니다. 업무량 증가분 1,400달러와 남은 차이 700달러를 구분하세요. 고정비 가정과 원인 미확인 상태를 유지하세요. 마지막에는 나중에 입력할 조사 담당자와 기한을 두고, 절감 효과나 승인을 만들어 내지 마세요.
생성한 차트와 제목을 같은 원본 표에 대조하세요. 10,400달러가 실제 지출이 아니라 조정 예산인지, 700달러가 입증된 비효율로 바뀌지 않았는지 확인합니다. 다음 달 결과를 받으면 제목을 재사용하기 전에 비교를 다시 계산하세요. 슬라이드 배치는 유지해도 설명은 새로운 근거를 따라야 합니다.
