고객 온보딩 킥오프 발표는 구매 시 합의한 내용을 양쪽이 함께 실행할 도입 계획으로 바꿉니다. 고객의 목표, 두 팀의 책임, 시작에 필요한 자료, 인수 절차를 명확히 해야 합니다. 제품을 둘러보는 것만으로는 충분하지 않습니다.

고객이 이미 추구하기로 합의한 결과부터 시작하세요. 그다음 고객이 맡을 작업까지 포함해 목표에 필요한 일을 보여줍니다. 설명이 정리되면 Presenti로 온보딩 계획을 슬라이드 초안으로 만들고 참석자에 맞게 편집합니다. 약속은 승인된 범위 안에 두세요. 보기 좋은 일정표가 새로운 약속을 만들어서는 안 됩니다.

고객과 수행 팀의 입력 정보를 공동 이정표와 인수 확인 단계로 연결한 도식
유용한 킥오프는 날짜가 약속으로 굳어지기 전에 양쪽이 해야 할 일을 드러냅니다.

회의에서 무엇을 정할지 명확히 하기

킥오프가 끝나면 참석자는 다음에 누가 무엇을 할지, 어떤 미결정 사항이 진행을 막을 수 있는지 알아야 합니다. 구매를 설득하는 자리와는 다릅니다. 영업 제안을 되풀이하거나, 도입 업무를 논의하기 전에 기능 목록부터 나열하지 마세요. 고객의 더 넓은 우선순위와 관계에서 확인할 사항은 별도의 고객 계정 계획 발표 자료에 정리하고, 이 킥오프에서는 합의된 도입 결정만 다루세요.

Asana의 프로젝트 킥오프 안내(영어)는 목표, 범위, 산출물, 책임, 소통 방식을 맞추는 과정을 설명합니다. 고객 프로젝트에서는 책임을 양쪽으로 보여주세요. 수행 팀이 제공할 것, 고객이 제공할 것, 각 산출물을 인수할 책임자가 누구인지 명시합니다.

첫 도입 단계의 결정을 해결할 수 있는 사람을 초대하세요. 고객 측 스폰서가 참석하지 못한다면, 누가 합의된 목표를 대변할 수 있는지, 어떤 결정은 기다려야 하는지 정합니다. 참석했다는 사실과 결정 권한이 있다는 사실은 다릅니다.

구체적인 도입 사례를 중심으로 구성하기

가상의 서비스 요청 포털 온보딩을 예로 들어보겠습니다. 고객은 지원 팀 하나에서 세 가지 요청 유형을 시범 운영하려고 합니다. 초기 범위는 설정, 테스트 가져오기, 시범 운영 리허설입니다. 전사 확대와 추가 요청 유형은 이번 단계에 포함되지 않습니다.

결과를 만들어 내지 말고 목표를 그대로 적습니다. “합의된 세 가지 요청 유형을 시범 운영할 수 있도록 지원 팀을 준비한다.” 목표치, 기준값, 측정 방식에 실제로 합의하지 않았다면 이를 “해결 시간 40% 단축”으로 바꾸지 마세요. 킥오프에서 성공을 측정하는 방법을 정할 수는 있지만, 아직 발생하지 않은 효과를 보고할 수는 없습니다.

합의 항목이 예시에서의 의미근거 또는 미확인 사항
시범 운영 범위한 팀, 명시된 세 가지 요청 유형승인된 범위 문서와 선정된 업무 흐름 목록
설정해당 요청 유형의 양식과 분배 규칙고객 프로세스 책임자가 분배 규칙을 확인
테스트 가져오기테스트 환경의 샘플 데이터고객 데이터 책임자가 승인된 샘플 제공
시범 운영 준비사용자가 합의된 샘플 작업 수행리허설 기록과 지정된 인수 책임자

참석자가 승인된 범위를 참조할 수 있게 하세요. 표는 이해를 돕지만, 기준이 되는 계약이나 변경 절차를 슬라이드가 대신할 수는 없습니다.

양쪽의 책임을 함께 보여주기

공급자 측 작업만 나열하면 온보딩을 지연시키기 쉬운 의존 관계가 가려집니다. 산출물마다 수행 담당자, 고객 입력 자료 담당자, 인수 책임자를 두세요. 한 사람이 여러 역할을 맡을 수 있지만, 역할 자체는 명확해야 합니다. 인수인계를 표시한 업무 프로세스 지도를 사용하면 다음 단계가 시작되기 전에 어떤 산출물을 누구에게 넘기는지 보여 줄 수 있습니다.

업무수행 팀 책임고객 책임인수 확인
분배 규칙 설정합의한 규칙 설정프로세스 책임자가 규칙을 제공하고 불명확한 부분 설명프로세스 책임자가 샘플 요청 경로 확인
테스트 가져오기필드 매핑과 테스트 가져오기 실행데이터 책임자가 승인된 샘플을 제공하고 필드 설명데이터 책임자가 합의한 대조 결과 확인
시범 운영 리허설리허설 준비와 문제 기록팀 리더가 참여 사용자의 시간 확보시범 운영 책임자가 결과와 미해결 사항 검토

비공개 실무 자료에서는 역할 자리표시자를 확인된 담당자 이름으로 바꿉니다. 공개 글의 예시 역할을 그대로 실제 승인 체계로 사용하지 마세요. 미배정 역할은 회의에 있는 사람에게 조용히 떠넘기지 말고, 해결해야 할 결정 사항으로 표시합니다.

날짜를 약속하기 전에 인수 기준 합의하기

“가져오기 완료”는 파일을 업로드했다는 뜻일 수도, 레코드를 생성했다는 뜻일 수도, 고객이 결과를 확인했다는 뜻일 수도 있습니다. 서로 다른 상태입니다. 업무를 계획하는 단계에서 관찰 가능한 인수 근거를 합의하세요.

이 예시에서는 승인된 샘플 50건의 처리 결과를 모두 확인하도록 정할 수 있습니다. 47건이 성공하고 3건이 실패했다면, 실패 3건을 모두 식별하고 이유를 설명해야 대조가 완료됩니다. 그렇다고 가져오기가 자동으로 인수 승인되는 것은 아닙니다. 남은 문제를 다음 단계에서 허용할 수 있는지는 인수 책임자가 판단합니다.

마찬가지로 “교육 실시”와 “시범 운영 팀 준비 완료”는 다릅니다. 리허설에서는 지정된 사용자 두 명이 테스트 환경에서 각 요청 유형을 제출하고, 분배하고, 종료하도록 할 수 있습니다. 실제 결과와 주의가 필요한 부분을 기록하세요. 이는 제안한 기준의 예시이지, 모든 온보딩 프로젝트의 공통 요건은 아닙니다.

조건부 일정에는 실제 조건을 드러내기

깔끔한 일정표가 필요한 입력 자료의 부재를 숨긴다면 오히려 위험합니다. 각 이정표 옆에 선행 조건을 보여주세요. 설정 전에는 승인된 규칙, 가져오기 테스트 전에는 승인된 샘플, 리허설 전에는 참여 사용자의 시간이 필요합니다.

예를 들어 월요일에 승인된 샘플이 도착한다는 조건으로 목요일 테스트 가져오기를 목표로 잡을 수 있습니다. 샘플이 수요일에 도착했다면 목요일을 그대로 녹색으로 표시하지 마세요. 도입 리더가 남은 준비 시간을 평가하고 날짜를 재확인하거나 순서 변경을 제안해야 합니다.

“합의된 날짜”, “계획상 목표”, “미정”을 구분해 표시하세요. 잠정 날짜의 이유는 쉬운 말로 설명합니다. 일정 전체를 주의 문구로 채우지 말고, 영향을 받는 이정표 옆에 해당 조건을 적습니다.

표본이 늦게 도착했을 때 두 가지 진행안을 제시하기

가상의 도입 사례를 이어가 보겠습니다. 허용된 표본 50건이 월요일이 아니라 수요일 아침에 도착했다고 가정합니다. 이 연습에서는 도입 책임자가 준비에 온전한 2근무일, 시험 가져오기에 반나절, 결과 대조에 반나절이 필요하다고 추정하며, 필요한 담당자가 참여할 수 있고 추가 문제가 없다고 가정합니다. 실측 소요 시간이나 Presenti의 약속이 아닌 계획 수립용 조건입니다.

이 조건에서는 수요일과 목요일에 준비하고, 가져오기와 대조의 가장 이른 목표일은 금요일입니다. 파일럿 예행연습은 자체 선행 조건과 참여자를 따로 확인해야 합니다. 그동안 승인된 규칙과 사용이 허용된 데모 요청이 있다면 라우팅 점검을 먼저 진행할 수 있습니다. 그러나 이 활동이 가져오기 승인이나 파일럿 준비 완료를 의미하지는 않습니다.

회의 선택안달라지는 내용고객이 확인할 사항
A. 통합 검토 회의 연기목요일 회의를 금요일 시험과 대조 이후, 결과와 검토 담당자가 준비되는 시점으로 옮깁니다. 예행연습은 자체 조건이 충족될 때까지 날짜를 정하지 않습니다.변경할 시간대와 결과 승인 책임자. 나중에 검토한다고 해서 결과가 자동 승인되는 것은 아닙니다.
B. 목요일 회의를 다른 목적으로 유지라우팅과 역할 분담을 확인하는 회의로 바꾸고, 가져오기는 시험과 대조 후 별도 회의에서 검토합니다. 가져오기 승인 또는 파일럿 준비 완료로 표시하지 않습니다.변경된 안건과, 승인 권한을 가진 담당자가 이후 검토에 참여하는지 여부.
두 안 모두 한 팀, 요청 유형 3개, 표본 50건 전체라는 범위를 유지합니다. 운영 시작일을 약속하는 안은 아닙니다.

결정을 요청하는 메시지는 다음처럼 쓸 수 있습니다. “표본이 수요일 아침에 도착했습니다. 준비 2근무일과 시험·대조 1근무일을 예상해 가져오기 작업의 목표일을 금요일로 제안합니다. 통합 검토를 결과가 나온 뒤로 옮기거나, 목요일에는 라우팅과 역할을 점검하고 가져오기를 나중에 따로 검토할 수 있습니다. 수요일 정오까지 선호하는 안과 승인 책임자를 확인해 주세요. 금요일은 운영 시작일이 아닙니다.” 응답 기한 역시 설명용 설정입니다. 실제 프로젝트에서는 가능한 기한으로 바꾸고 추정치, 담당자 일정, 회의 시간을 확인해야 합니다.

표본을 줄이거나 요청 유형 하나를 제외하는 것은 별도의 범위 변경이며 적절한 승인이 필요합니다. 목요일 일정을 지키기 위해 묵시적으로 선택할 방법이 아닙니다. 앞의 성공 47건·실패 3건 사례에도 같은 기준이 적용됩니다. 실패 3건을 식별하고 설명하면 대조는 완료되지만, 가져오기가 자동으로 승인되지는 않습니다.

첫 주에 바로 쓸 실행 과제 표 남기기

다음 표는 표본 지연 이전의 초기 계획을 보존합니다. 위 진행안 중 하나를 채택했다면 실제 작업 계획에서 영향을 받는 날짜와 의존 관계를 갱신하세요. 표의 월요일이 지연 이후에도 유효한 약속으로 남는 것은 아닙니다.

다음 행동담당 역할필요 시점완료 근거
세 요청 유형과 분배 규칙 확인고객 프로세스 책임자월요일, 설정 시작 전검토된 업무 흐름 목록
승인된 50건 샘플 제공고객 데이터 책임자월요일, 가져오기 준비 전합의한 보안 채널에서 이용 가능한 샘플
필드 매핑 질문 전달도입 리더샘플 확인 후질문마다 지정된 답변 담당자
시범 운영 참여자와 리허설 가능 시간 확인고객 팀 리더리허설 예약 전참여자 이름과 확정된 시간

요일은 설명용입니다. 선행 조건을 확인한 뒤 실제 날짜로 바꾸세요. 회의에서 표를 함께 검토해 침묵을 동의로 오해하지 않도록 합니다.

작업이 막혔을 때 알리는 방법도 합의합니다. 유용한 규칙에는 연락할 사람, 전달할 정보, 다음 결정 시점이 들어갑니다. “필요시 상위 보고”라는 문구만으로는 세 가지가 모두 미정으로 남습니다.

7장으로 킥오프 구성하기

  1. 목적과 원하는 결과: 이번 단계에서 무엇이 가능해져야 하는지.
  2. 범위: 포함되는 산출물과 중요한 제외 사항.
  3. 작동 예시: 계획한 솔루션을 거치는 요청 하나 또는 사용자 여정.
  4. 공동 책임: 수행, 고객 입력 자료, 인수 책임.
  5. 이정표와 의존 관계: 합의된 날짜와 조건부 목표의 구분.
  6. 소통: 실무 채널, 검토 회의, 장애 요인이 결정권자에게 전달되는 방식.
  7. 첫 주 실행 과제: 행동별 담당자, 필요 시점, 완료 근거.

상세 제품 시연이 킥오프의 결정을 방해한다면 부록이나 별도 세션으로 분리하세요. 나중에는 분기 비즈니스 리뷰 자료(영어)로 관측된 결과와 고객 목표를 비교할 수 있습니다. 그 검토는 지금 도입 계획을 합의하는 것과는 다른 역할을 합니다.

계획과 함께 지켜야 할 범위도 전달하기

합의한 설명문을 Presenti의 Paste Text 모드에 입력하세요. 프로젝트 계획을 지어내도록 하지 말고, 편집 가능한 구조를 요청합니다. 아래 예시는 고객이 해야 할 일도 보이게 합니다.

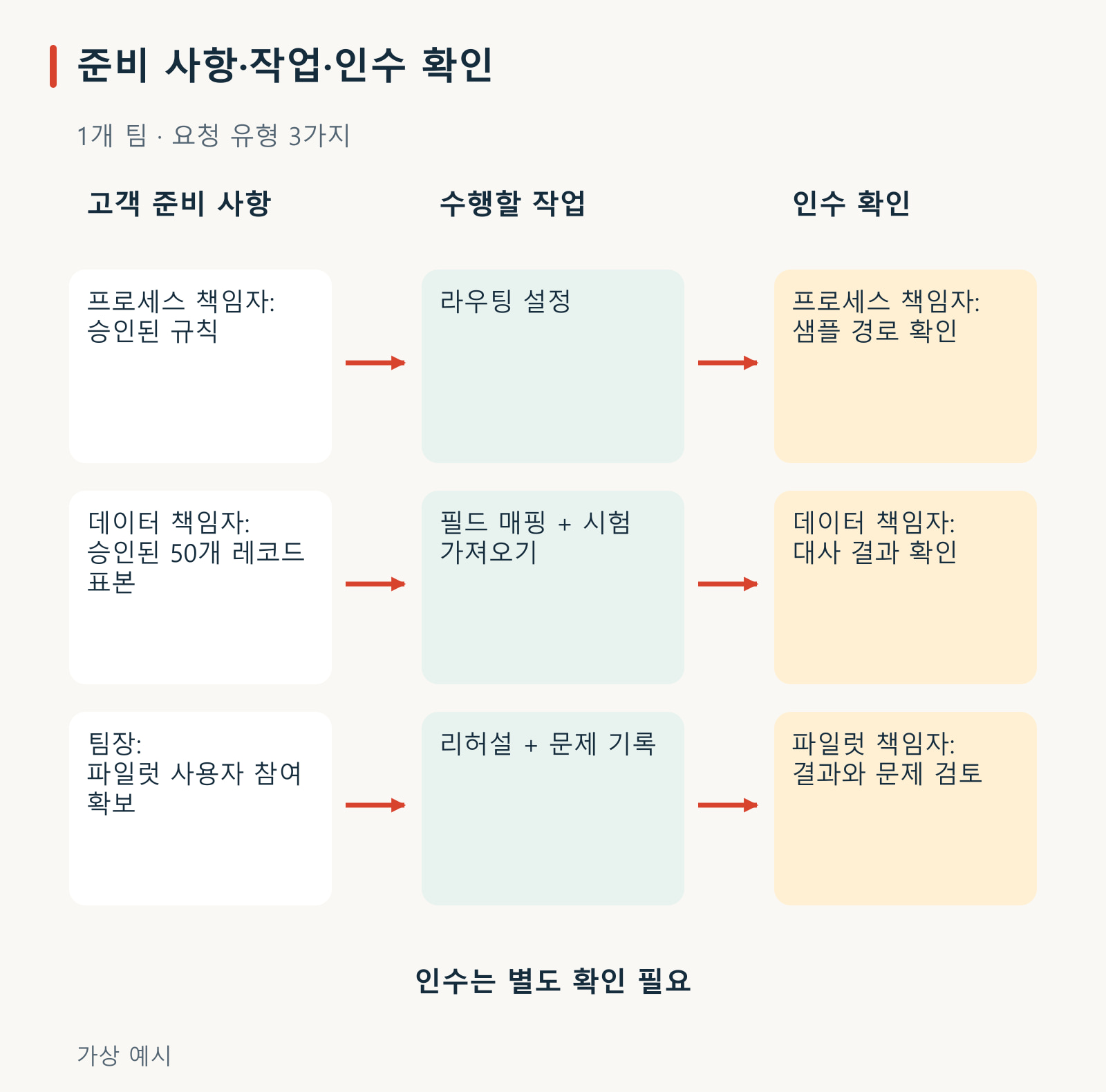

한 팀과 요청 유형 세 가지를 위한 가상의 착수 의존 관계도. 승인된 규칙은 라우팅 설정과 프로세스 책임자의 경로 확인으로, 승인된 50개 레코드 표본은 시험 가져오기와 데이터 대사 확인으로 이어진다. 참여 가능한 사용자는 리허설을 가능하게 하고 파일럿 책임자가 결과와 문제를 검토한다. 예정된 확인 절차이며 완료된 결과가 아니다.
각 업무에는 고객의 준비 사항, 수행할 작업, 지정 책임자의 인수 확인이 필요합니다.

설명용 서비스 요청 포털 시범 운영의 고객 온보딩 킥오프 초안을 7장으로 만들어 주세요. 범위는 한 팀, 세 요청 유형, 설정, 50건 테스트 가져오기, 시범 운영 리허설입니다. 고객과 수행 팀의 책임을 따로 보여주세요. 합의한 범위와 제안한 인수 기준, 조건부 날짜를 구분해 주세요. 첫 주 실행 과제로 마무리해 주세요. 고객 성과, 계약 조건, 출시일, 약속된 도입 기간을 만들어 내지 마세요.

공유 전에는 모든 담당자가 자신의 역할에 동의했는지, 고객이 제안과 약속을 구분할 수 있는지 확인하세요. 양쪽이 다음 행동을 같은 의미로 설명할 수 있다면 회의에 쓸 준비가 된 자료입니다.
