Ein Statusbericht auf einer Folie beantwortet drei Fragen: Was hat sich geändert? Was gefährdet den nächsten Meilenstein? Was muss das Publikum entscheiden? Er ist kein Projektprotokoll, das so lange verkleinert wird, bis alles darauf passt.

Eine Folie eignet sich, wenn die Beteiligten das Projekt bereits kennen und eine kurze Aktualisierung brauchen. Müssen Sie Hintergrund, Zeitplan, Budget und Arbeitsbereiche erklären, verwenden Sie zunächst eine ausführlichere Struktur für den Fortschrittsbericht und fassen sie auf einer Folie zusammen. Lassen Sie keine entscheidenden Informationen weg, nur um eine Folienvorgabe einzuhalten.

Status-Update auf einer Folie: Fortschritt, Risiko und nächste Entscheidung

Stellen Sie die Veränderung in den Titel

Projektname und Berichtsdatum können klein in der Kopfzeile stehen. Die Hauptüberschrift beschreibt die aktuelle Lage: „Integrationstest um zwei Tage verschoben; Entscheidung zum Start unverändert“ sagt mehr als „Wochenbericht“. So wird auch der Unterschied zum vorherigen Bericht erkennbar.

Geben Sie belegbarem Fortschritt den meisten Platz, dem wichtigsten Risiko einen eigenen Bereich und der Entscheidung oder Bitte einen klar abgesetzten Platz. Nennen Sie den Stand, etwa „Stand: 6. Oktober“, statt nur „aktuell“. Eine Ampel kann Orientierung bieten, braucht aber zusätzlich eine Bezeichnung und Erklärung.

Vereinbaren Sie die Bedeutung Ihrer Statusbegriffe. „Gefährdet“ könnte heißen, dass ein Meilenstein einen Eingriff erfordert; „blockiert“ bedeutet dagegen, dass die Arbeit nicht fortgesetzt werden kann. Ohne gemeinsame Definitionen bewerten verschiedene Verantwortliche dieselbe Situation unterschiedlich.

Ein vollständiges Beispiel für eine Statusfolie

Das folgende Beispiel beschreibt ein fiktives Kundenportalprojekt. Die Zahlen dienen der Erklärung und sind keine Ergebnisse von Presenti.

Portaltest: Passwortzurücksetzung vor dem Nutzertest prüfen

Stand: 6. Oktober. Status: Gefährdet – separate Testkonten für die Passwortzurücksetzung fehlen noch.

Fortschritt: Vier von fünf Abnahmeszenarien wurden mit vorhandenen Testkonten bestanden. Die Passwortzurücksetzung bleibt ungeprüft, weil dafür separate Testkonten erforderlich sind. Feedbackformular und Gesprächsleitfaden sind fertig.

Risiko: Stehen die separaten Konten am 8. Oktober nicht bereit, muss der erste Nutzertest am 9. Oktober verschoben werden: Die Passwortzurücksetzung muss vorher geprüft sein. Verantwortlich: Projektleitung in Abstimmung mit der IT.

Entscheidung: Die zuständige IT-Person bestätigt den Zugang zu den separaten Konten bis zum 8. Oktober oder vereinbart mit der Projektleitung einen neuen Testtermin.

Nächster Meilenstein: Erster Nutzertest; Auswertung nach den geplanten Terminen.

Die Folie trennt abgeschlossene Arbeit von noch nicht geprüfter Arbeit. Ein ungetestetes Szenario wird nicht als fehlgeschlagener Test bezeichnet. Ebenso folgt aus vier bestandenen Szenarien nicht, dass das gesamte Projekt zu 80 Prozent fertig ist.

Halten Sie Abnahmekriterien und Testprotokoll als ergänzendes Dokument oder im Anhang bereit. Die Statusfolie soll auf diese Grundlage verweisen, nicht das gesamte Protokoll in eine Ecke quetschen.

Fiktiver Portalstatus mit vier bestandenen Tests, fehlenden separaten Testkonten und einer Freigabefrist

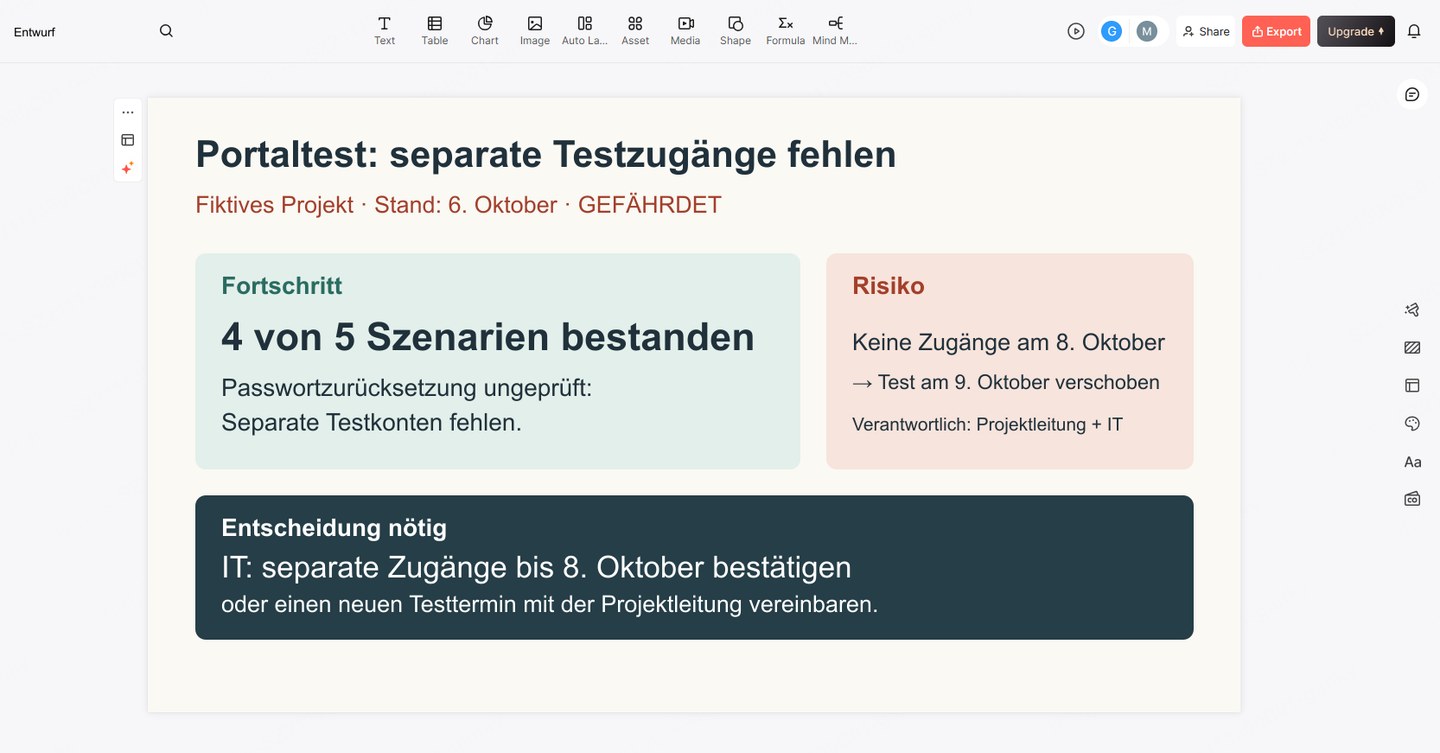

Fiktiver Portalstatus, als Beispiel in die offizielle Presenti-Editoransicht eingesetzt: Separate Konten fehlen noch für die Passwortprüfung.

Zeigen Sie Fortschritt zum Meilenstein statt bloßer Aktivität

„Drei Besprechungen durchgeführt“ beschreibt Aktivität. „Datenfelder freigegeben; Umsetzung kann beginnen“ beschreibt eine Änderung des Projektstands. Wählen Sie Veränderungen, die Bereitschaft, Umfang, Termin, Kosten oder die anstehende Entscheidung beeinflussen.

Nennen Sie bei Mengen die Bezugsgröße und das Kriterium. „Vier von fünf Abnahmeszenarien bestanden“ ist nachvollziehbar; „Tests fast fertig“ nicht. Vergleichen Sie bei Meilensteinen den ursprünglichen Plantermin mit der aktuellen Prognose. Trennen Sie beim Budget tatsächliche Ausgaben, eingegangene Verpflichtungen und prognostizierte Kosten.

Verzichten Sie auf Prozentwerte, deren Berechnung Sie nicht erklären können. Eine einzige offene Aufgabe kann das größte Risiko tragen, obwohl viele kleine Aufgaben erledigt sind. Eine kurze Meilensteinaussage ist dann ehrlicher als ein scheinbar genauer Fortschrittsbalken.

Vergleichen Sie gleiche Bezugsgrößen über die Berichtszeiträume hinweg. Steigt der Umfang von fünf auf acht Szenarien, machen Sie das sichtbar. Sonst kann ein geringerer Prozentwert fälschlich wie ein Rückschritt wirken.

Formulieren Sie einen umsetzbaren Bedarf und halten Sie die Folie lesbar

Ersetzen Sie „Unterstützung benötigt“ durch Handlung, zuständige Person und Frist. Ist keine Entscheidung nötig, schreiben Sie beispielsweise: „Zur Information; nächste Aktualisierung nach den Tests.“ Erfinden Sie keinen Freigabebedarf, nur um ein Feld zu füllen.

Ordnen Sie Risiken danach, wie sie den nächsten Meilenstein beeinflussen. Verbinden Sie Bedingung und Folge: „Fehlen die Zugänge nach dem 8. Oktober, verschiebt sich der Test am 9. Oktober.“ Ergänzen Sie die bereits laufende Gegenmaßnahme, damit die Besprechung nicht erledigte Arbeit wiederholt.

Ist die Folie zu voll, verschieben Sie historische Aktivitäten und Detailbelege in den ergänzenden Bericht. Behalten Sie Stand, Entscheidung und wesentliche Einschränkungen. Prüfen Sie die Lesbarkeit in einem gewöhnlichen geteilten Bildschirmfenster. Alles kleiner zu setzen löst das Inhaltsproblem nicht.

Erstellen Sie den Entwurf aus dem aktuellen Projektstand

Ordnen Sie Ihre freigegebenen Notizen nach Fortschritt, Risiko, Entscheidung und nächstem Meilenstein. Mit Presenti können Sie daraus einen bearbeitbaren Folienentwurf erzeugen und ihn anschließend auf den Bedarf Ihrer Zielgruppe reduzieren. Geben Sie an, dass fehlende Werte unbekannt bleiben und nicht geschätzt werden sollen.

Lassen Sie die genannten Verantwortlichen vor dem Termin Daten, Status und gewünschten Schritt bestätigen. Eine KI-Formulierung ist keine Bestätigung durch eine zuständige Person. Halten Sie danach die tatsächlich getroffene Entscheidung im Projektprotokoll fest, damit der Vorschlag auf der Folie nicht wie eine bereits erteilte Freigabe wirkt.
