Eine Präsentation zur Projektübergabe sollte zeigen, ob das übernehmende Team die Verantwortung tatsächlich tragen kann – nicht nur, ob das Projektteam mit der Umsetzung fertig ist. Erklären Sie, was abgenommen wurde, welche Aufgaben das übernehmende Team nachweislich ausführen kann, welche Punkte offenbleiben und wer nach der Übergabe reagiert.

Halten Sie drei Entscheidungen auseinander: ein Ergebnis abnehmen, seine Nutzung im Betrieb freigeben und das Projekt formal abschließen. Diese Entscheidungen können zu unterschiedlichen Zeitpunkten fallen. Sobald Nachweise und vorgeschlagene Zuständigkeiten feststehen, können Sie den Übergabetext in einen bearbeitbaren Präsentationsentwurf übertragen. Die Folien erleichtern die Prüfung der Entscheidungen; sie treffen die Entscheidungen nicht selbst.

Projektergebnisse werden auf Abnahme und betriebliche Einsatzbereitschaft geprüft, bevor das übernehmende Team die Verantwortung erhält
Ein fertiges Ergebnis, eine dokumentierte Abnahme und ein einsatzbereites Team sind unterschiedliche Teile der Übergabe.

Genau benennen, was übergeben wird

„Das Projekt ist fertig“ ist zu allgemein, um dem nächsten Team Orientierung zu geben. Nennen Sie die übergebene Leistung, den Prozess oder die Anlage, die Version, die übernehmende verantwortliche Person und den geplanten Übergabezeitpunkt. Grenzen Sie ausdrücklich aus, was nicht dazugehört, beispielsweise eine spätere Berichtsfunktion oder ein unabhängiger Altprozess.

Die englische APM-Untersuchung zur Projektübergabe betrachtet die Übergabe als Übergangsprozess statt als einzelnen Termin. Sie betont klare Verantwortlichkeiten, nutzbaren Wissenstransfer und die Einbindung der späteren Anwender. Darauf kann Ihre Präsentation aufbauen: Zeigen Sie die Voraussetzungen für die Verantwortungsübernahme, nicht einen feierlichen Schlusspunkt.

Im Beispiel hat ein Projekt einen neuen Prozess für Geräteanforderungen eines internen Betriebsteams aufgebaut. Zum Umfang gehören ein Eingabeformular, Weiterleitungsregeln, eine Betriebsanleitung und ein Verfahren für Ausnahmefälle. Die Betriebsleitung soll die Verantwortung übernehmen. Dieses fiktive Projekt veranschaulicht die Übergabebesprechung; es ist weder eine Presenti-Einführung noch eine Aussage über automatisierte Workflow-Funktionen.

Die erste Folie könnte lauten: „Den Prozess für Geräteanforderungen erst übergeben, wenn das Ausnahmeverfahren abgenommen ist, die Vertretung das Szenario erfolgreich durchgespielt hat und die Support-Zuständigkeit vereinbart ist.“ Die Überschrift benennt den Vorschlag und die noch unerfüllten Bedingungen. Sie versteckt diese nicht hinter einem grünen „Erledigt“.

Abgenommene Ergebnisse von betrieblicher Einsatzbereitschaft trennen

Erstellen Sie vor der Foliengestaltung eine kurze Übersicht der Projektergebnisse. Zeigen Sie für jedes wichtige Ergebnis die Version, das Abnahmekriterium und den Nachweis. „An den Betrieb gesendet“ dokumentiert die Lieferung, aber noch keine Prüfung oder Abnahme durch den Betrieb.

ErgebnisNachweis im fiktiven ProjektOffener Punkt
Eingabeformular v1.3Die übernehmende Leitung hat die Pflichtfelder abgenommen und eine reguläre Testanfrage abgeschickt.Kein offener Formularfehler dokumentiert.
Weiterleitungsregeln v1.2Reguläre Anfragen erreichten im Test die zugewiesene Warteschlange des übernehmenden Teams.Die Vertretung bei Abwesenheit hat den vollständigen Testablauf noch nicht bestanden.
Betriebsanleitung v1.0Die hauptverantwortliche Person konnte den Standardablauf ohne schrittweise Anleitung der Projektleitung ausführen.Die Vertretung konnte im Test die Anweisungen für Ausnahmefälle nicht öffnen.
Ausnahmeverfahren v0.9Ein Entwurf benennt die vorgeschlagene Eskalationsrolle.Das übernehmende Team hat das Verfahren weder abgenommen noch praktisch vorgeführt.
Beispielhafte Nachweisübersicht. Abgenommene Teile machen den ungeklärten Ausnahmeweg noch nicht einsatzbereit.

Bewahren Sie den tatsächlichen Abnahmenachweis im vereinbarten Projektsystem auf, einschließlich genehmigender Person, Datum und Version. Verlinken oder referenzieren Sie ihn auf der Folie. Die Zusammenfassung in einer Präsentation ersetzt keine erforderlichen vertraglichen oder organisatorischen Freigabenachweise.

Machen Sie aus der Tabelle keine Aussage wie „zu 75 % bereit“, nur weil drei Zeilen fast abgeschlossen wirken. Die Einträge sind keine gleichwertigen Einheiten von Einsatzbereitschaft. Ein ungeklärter Ausnahmeweg kann wichtiger sein als mehrere fertige Dokumente. Benennen Sie die verbleibende Bedingung direkt.

Zeigen, was das übernehmende Team ohne Sie erledigen kann

Eine besonders aussagekräftige Übergabefolie entsteht oft aus einem Probelauf des übernehmenden Teams. Wählen Sie Aufgaben aus dem normalen Arbeitsalltag und einen plausiblen Ausnahmefall. Ziel ist, fehlendes Wissen, fehlende Zugriffe oder unklare Verantwortung zu erkennen, solange das Projektteam noch verfügbar ist.

Lassen Sie das übernehmende Team im Beispiel eine reguläre Anfrage bearbeiten, die aktuelle Anleitung finden, eine Anfrage bei Abwesenheit der hauptverantwortlichen Person behandeln und zeigen, wo eine ungeklärte Ausnahme dokumentiert wird. Verwenden Sie freigegebene Testdaten und die für die Übung vereinbarte Umgebung.

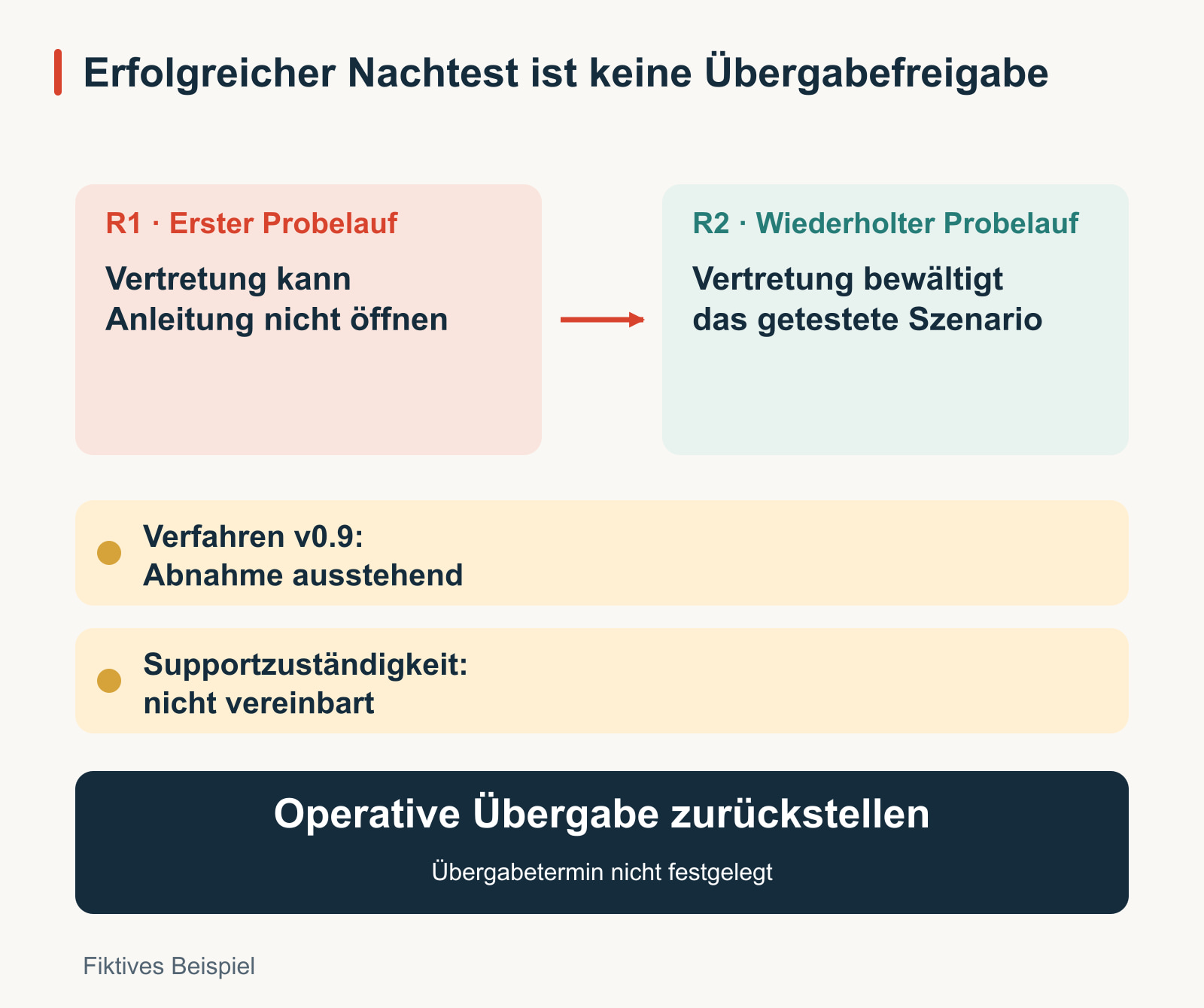

Im fiktiven Probelauf gelingt die reguläre Anfrage. Der Abwesenheitsfall erreicht die Warteschlange der Vertretung, doch diese kann die Ausnahmehinweise nicht öffnen. Das ist konkreter und hilfreicher als „Die Schulung ist unvollständig“. Der Befund benennt eine bestimmte Zugriffs- und Verfahrenslücke, die zugewiesen und erneut geprüft werden kann.

Es reicht nicht, noch ein Dokument zu versenden. Die zuständige Person muss den genehmigten Zugriff herstellen, die aktuelle Verfahrensversion bestätigen und denselben Abwesenheitsfall erneut durchspielen lassen. Halten Sie das Ergebnis fest. Die Teilnahme an einer Schulung belegt nicht, dass genau diese Aufgabe ausgeführt werden kann.

Lässt sich ein Probelauf nicht vor der geplanten Übergabe abschließen, nennen Sie den Grund und die Person, die das daraus entstehende Risiko akzeptieren darf. Kennzeichnen Sie einen nicht durchgeführten Test nicht als bestanden. Verhindert eine offene Bedingung die sichere oder praktikable Nutzung, schlagen Sie vor, den betreffenden Übergabeteil zu verschieben, statt das Abnahmekriterium sprachlich abzuschwächen.

Offenen Punkten klare Zuständigkeiten und Grenzen geben

Bei einer Übergabe darf Arbeit offenbleiben, aber jeder offene Punkt braucht eine ausdrückliche Regelung. Zeigen Sie, wer ihn behebt, wer in der Zwischenzeit den laufenden Betrieb verantwortet, welche vorübergehende Einschränkung gilt und wer diese akzeptieren darf. Das können unterschiedliche Rollen sein.

Offener PunktVorgeschlagene RegelungNachweis für den Abschluss
Die Vertretung kann die Ausnahmehinweise nicht öffnenDie für Zugriffe zuständige Person im Projekt korrigiert die Berechtigung; die übernehmende Leitung organisiert den erneuten Test.Die Vertretung führt das Abwesenheitsszenario anhand der aktuellen Betriebsanleitung durch.
Das Ausnahmeverfahren ist nicht abgenommenBetriebs- und Projektleitung prüfen das Verfahren; eine Anwesenheitsliste der Besprechung gilt nicht als stillschweigende Freigabe.Der Freigabevermerk nennt die abgenommene Version und etwaige Einschränkungen.
Die Support-Zuständigkeit nach der Übergabe ist ungeklärtProjektauftraggeber und übernehmende Leitung bestätigen Kontakte, Betreuungszeitraum und Eskalationsweg.Beide Teams wissen, welche Rolle welche Art von Anfrage bearbeitet.

Im Beispiel bleibt die vorgeschlagene Übergabe an die ersten beiden Punkte gebunden. Auch die Support-Regelung muss vereinbart sein, bevor die Verantwortung wechselt. Die Tabelle beschreibt Vorschläge, keine bereits gegebenen Zusagen realer Personen.

Ein kleiner optischer Mangel könnte in einem anderen Projekt als nachgelagerte Arbeit akzeptiert werden. Daraus folgt keine allgemeine Regel, dass sich jeder Fehler mit übergeben lässt. Maßgeblich sind die tatsächlichen Abnahmekriterien und Entscheidungsbefugnisse. Machen Sie Einschränkungen für die Menschen sichtbar, die das Ergebnis betreiben werden.

Die erste Betriebswoche verständlich machen

Eine Support-Folie sollte erklären, was passiert, wenn nach der Übergabe Hilfe benötigt wird. Nennen Sie den primären Betriebskontakt, die Vertretung, den Projektkontakt während eines vereinbarten Unterstützungszeitraums und den Weg für dringende Probleme. Geben Sie an, wann diese vorübergehende Regelung endet oder überprüft wird.

Erfinden Sie keine zweiwöchige Support-Zusage, nur weil sie gut auf die Folie passt. Sind Dauer oder Verfügbarkeit nicht vereinbart, kennzeichnen Sie diese Felder als noch zu entscheiden. Unterscheiden Sie eine Bitte um Hilfe von einer Erlaubnis, den abgenommenen Umfang zu verändern.

Im Beispiel schlägt die übernehmende Leitung vor, offene Ausnahmefälle in der ersten Woche gemeinsam zu prüfen. Dabei soll geklärt werden, ob die Vertretung praktisch funktioniert und ob die Betriebsanleitung korrigiert werden muss. Diese Prüfung öffnet nicht stillschweigend den abgeschlossenen Projektumfang erneut und garantiert nicht, dass das Projektteam jede neue Anfrage übernimmt.

Sorgen Sie dafür, dass aktuelle Betriebsanleitung, Abnahmenachweise und Liste offener Punkte leicht zu finden sind. Gehört die Änderung zu einem größeren Betriebsplan, beziehen Sie sich auf die Zuständigkeiten und Besprechungsrhythmen im englischen Leitfaden zum Betriebsplan, statt in den Folien widersprüchliche Verantwortlichkeiten einzuführen.

Die Übergabebesprechung mit sechs Folien führen

Die Besprechung sollte zu einer Entscheidung über Verantwortung führen und nicht nur bestätigen, dass eine Präsentation gezeigt wurde.

  1. Übergabevorschlag: Prozess, Version, übernehmende verantwortliche Person, geplanter Übergabezeitpunkt und Bedingungen.
  2. Abgenommener Umfang: wesentliche Ergebnisse, ihre Abnahmenachweise und ausdrückliche Ausnahmen vom Umfang.
  3. Vorführung durch das übernehmende Team: durchgeführte Normal- und Ausnahmeaufgaben, tatsächliche Ergebnisse und Lücken.
  4. Offene Punkte: Übergabehindernisse, akzeptierte spätere Arbeiten, Zuständigkeiten und die für den Abschluss nötigen Nachweise.
  5. Betrieblicher Support: Kontakte, Vertretung, vorübergehende Projektunterstützung und Eskalationsgrenzen.
  6. Entscheidungsvermerk: fortfahren, innerhalb genehmigter Grenzen fortfahren oder verschieben; befugte Entscheidung und nächste Prüfung dokumentieren.

Nutzen Sie eine schmale Tabelle für offene Bedingungen und eine einfache Zeitleiste für die Support-Verantwortung. Verkleinern Sie nicht einen ganzen Projektplan auf eine Folie. Detaillierte Anleitungen gehören in die referenzierten Unterlagen. Die Präsentation trägt die Nachweise und Wahlmöglichkeiten, die das übernehmende Team jetzt benötigt.

Aus Nachweisen entwerfen und anschließend die tatsächliche Entscheidung festhalten

Verwenden Sie den folgenden Ausgangstext, nachdem Sie das Beispiel durch abgestimmte Angaben ersetzt haben. Bewahren Sie die Unterschiede zwischen einer abgeschlossenen Aufgabe, einem abgenommenen Ergebnis und einer vorgeschlagenen Maßnahme.

Die englische Presenti-Oberfläche mit einem Übergabebeispiel für einen Prozess für Geräteanforderungen als Texteingabe im Modus „Paste Text“
Beispieltext im Modus „Paste Text“ der englischen Presenti-Oberfläche. Zu sehen ist die Eingabe, nicht ein generiertes Ergebnis.

Erstelle sechs Folien zur Projektübergabe für den oben beschriebenen fiktiven Prozess für Geräteanforderungen. Zielgruppe sind der Projektauftraggeber und das übernehmende Betriebsteam. Zeige den Übergabevorschlag, den abgenommenen Umfang, die tatsächlichen Ergebnisse des Probelaufs, offene Bedingungen, Support-Regelungen und die benötigte Entscheidung. Die reguläre Anfrage war erfolgreich; die Vertretung konnte beim Probelauf die Ausnahmehinweise nicht öffnen, und ein Wiederholungstest ist noch nicht bestanden. Das Ausnahmeverfahren ist nicht abgenommen. Markiere das Projekt nicht als abgeschlossen, erfinde keine Freigaben und stelle vorgeschlagenen Support nicht als vereinbart dar. Kennzeichne fehlende Verantwortliche und Termine deutlich als noch zu ergänzen.

Lesen Sie die generierte Schlussfolgerung sorgfältig. „Bereit zur Übergabe“ würde die Quelle falsch wiedergeben. „Bereit, sobald die genannten Bedingungen erfüllt sind“ erhält dagegen den vorgeschlagenen Entscheidungsrahmen. Vergleichen Sie die Schlussfolie mit dem tatsächlichen Besprechungsergebnis, bevor Sie sie verteilen.

Aktualisieren Sie nach der befugten Entscheidung die übernehmende verantwortliche Person, das Wirksamkeitsdatum, akzeptierte Einschränkungen und verbleibende Aufgaben sowohl im Ausgangsdatensatz als auch in der Präsentation. Der Projektabschluss kann anschließend im üblichen Verfahren der Organisation geprüft werden. Eine nützliche Übergabe befähigt das nächste Team zum Betrieb; sie braucht nicht die selbstsicherste Schlussfolie.
