Une présentation de lancement de l’onboarding client transforme un achat convenu en plan de mise en œuvre partagé. Elle doit préciser l’objectif du client, les responsabilités des deux équipes, les éléments nécessaires au démarrage et les modalités de validation. Une simple démonstration du produit ne suffit pas.
Partez du résultat que le client a déjà accepté de viser. Montrez ensuite le travail nécessaire pour y parvenir, y compris les tâches qui lui reviennent. Une fois ce cadrage établi, transformez le plan d’onboarding en brouillon de présentation avec Presenti, puis adaptez-le aux personnes présentes. Gardez les engagements dans le périmètre approuvé : un beau calendrier ne doit pas créer de nouvelles promesses.

Définir les décisions attendues de la réunion
À la fin de la réunion de lancement, chacun doit savoir qui fait quoi ensuite et quelles décisions encore ouvertes pourraient freiner l’avancement. Il ne s’agit plus de convaincre quelqu’un d’acheter. Évitez de reprendre l’argumentaire commercial ou de présenter une liste de fonctionnalités avant d’aborder la mise en œuvre. Gardez les priorités générales du client et les questions encore ouvertes sur la relation dans une présentation du plan de compte distincte ; ne reprenez dans cette réunion que les décisions de mise en œuvre déjà convenues.
Le guide de réunion de lancement d’Asana décrit l’alignement des objectifs, du périmètre, des livrables, des responsabilités et de la communication. Dans une relation client, rendez ces responsabilités bilatérales : ce que votre équipe fournit, ce que le client fournit et qui valide chaque résultat.
Invitez les personnes capables de prendre les premières décisions de mise en œuvre. Si le sponsor côté client ne peut pas participer, précisez qui peut représenter l’objectif convenu et quelles décisions devront attendre. Participer à la réunion ne signifie pas avoir le pouvoir de décider.
Construire la présentation autour d’une mise en œuvre concrète

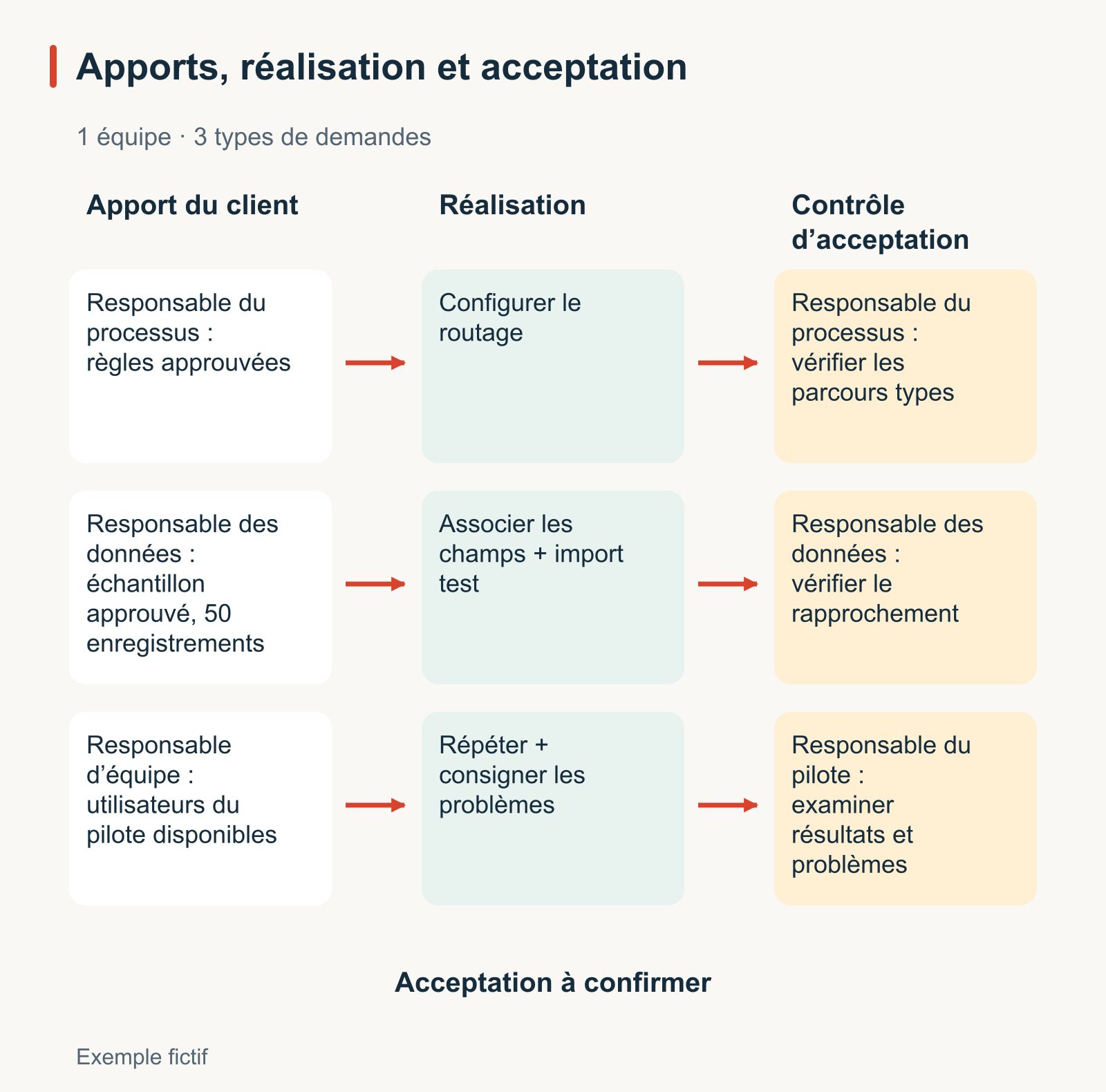

Prenons un projet fictif d’onboarding pour un portail de demandes de service. Le client souhaite qu’une équipe de support teste trois types de demandes dans le cadre d’un pilote. Le périmètre initial comprend la configuration, un import de test et une répétition du pilote. Le déploiement dans toute l’entreprise et les types de demandes supplémentaires sont exclus de cette phase.
Énoncez l’objectif sans inventer de résultat : « Préparer l’équipe de support à tester les trois types de demandes convenus. » Ne le remplacez pas par « Réduire le délai de résolution de 40 % », sauf si cet objectif, sa valeur de référence et sa méthode de mesure ont réellement été convenus. La réunion peut définir comment mesurer la réussite ; elle ne peut pas rendre compte de bénéfices qui ne se sont pas encore produits.
| Élément convenu | Sens dans l’exemple | Preuve ou point à préciser |
|---|---|---|
| Périmètre du pilote | Une équipe et trois types de demandes nommés | Document de périmètre approuvé et liste des processus retenus |
| Configuration | Formulaires et acheminement de ces demandes | Le responsable des processus côté client confirme les règles d’acheminement |
| Import de test | Un échantillon de données dans l’environnement de test | Le responsable des données côté client fournit un échantillon approuvé |
| Préparation au pilote | Les utilisateurs réalisent les tâches d’essai convenues | Compte rendu de la répétition et responsable de la validation nommé |
Les participants doivent pouvoir consulter le document qui définit le périmètre approuvé. Le tableau en facilite la compréhension, mais une diapositive ne remplace ni l’accord de référence ni la procédure de gestion des modifications.
Montrer les responsabilités des deux parties
Une liste limitée aux tâches du prestataire masque les dépendances les plus susceptibles de bloquer l’onboarding. Pour chaque livrable, indiquez un responsable de la réalisation, un responsable des contributions du client et un responsable de la validation. Une même personne peut tenir plusieurs rôles, mais ceux-ci doivent rester explicites. Une cartographie du processus et des passages de relais permet de montrer quel livrable passe à quelle personne avant le début de l’étape suivante.
| Travail | Responsabilité de l’équipe de mise en œuvre | Responsabilité du client | Validation |
|---|---|---|---|
| Configuration de l’acheminement | Configurer les règles convenues | Le responsable des processus fournit et précise les règles | Le responsable des processus vérifie le parcours de demandes d’essai |
| Import de test | Associer les champs et exécuter l’import de test | Le responsable des données fournit un échantillon approuvé et explique les champs | Le responsable des données vérifie les résultats du rapprochement convenu |
| Répétition du pilote | Préparer la répétition et consigner les problèmes | Le responsable d’équipe libère les utilisateurs participant au pilote | Le responsable du pilote examine les résultats et les problèmes non résolus |
Dans la présentation de travail interne, remplacez les intitulés de rôles par des noms confirmés. Ne prenez pas les noms ou les rôles d’un exemple publié en ligne pour un circuit d’approbation prêt à l’emploi. Si un rôle n’est pas attribué, signalez-le comme une décision à prendre plutôt que de l’affecter implicitement à la personne présente.
Convenir de la validation avant de transformer des dates en engagements
« Import terminé » peut signifier qu’un fichier a été chargé, que des enregistrements ont été créés ou que le client a vérifié les résultats. Ce sont des états différents. Définissez les preuves observables attendues pour la validation dès la planification du travail.
Dans l’exemple, l’import de test pourrait imposer de rendre compte des 50 enregistrements de l’échantillon approuvé. Si 47 sont importés correctement et que trois échouent, le rapprochement n’est complet que lorsque les trois échecs sont identifiés et expliqués ; cela ne valide pas automatiquement l’import. Le responsable de la validation décide si les problèmes non résolus permettent ou non de passer à l’étape suivante.
De même, « formation dispensée » ne signifie pas « équipe prête pour le pilote ». La répétition pourrait demander à deux utilisateurs désignés de soumettre, d’acheminer et de clôturer chaque type de demande dans l’environnement de test. Notez les résultats et les points à traiter. Il s’agit d’un exemple de critère proposé, pas d’une exigence universelle pour tous les projets d’onboarding.
Faire apparaître les conditions réelles du calendrier
Un calendrier soigné devient risqué s’il cache des éléments manquants. Indiquez le prérequis à côté de chaque jalon : règles approuvées avant la configuration, échantillon approuvé avant le test d’import et utilisateurs disponibles avant la répétition.
Le plan de travail pourrait, par exemple, viser un import de test le jeudi à condition de recevoir l’échantillon approuvé le lundi. S’il arrive le mercredi, ne laissez pas simplement le jeudi en vert. Le responsable de la mise en œuvre doit évaluer le temps de préparation restant, puis confirmer à nouveau la date ou proposer un autre enchaînement.
Utilisez trois libellés clairs : date convenue, date cible de planification et non encore planifié. Expliquez simplement pourquoi une date reste provisoire. Inutile de couvrir le calendrier de réserves : placez chaque condition près du jalon concerné.
Proposer deux options utilisables quand l’échantillon arrive en retard
Poursuivons le cas fictif du portail : l’échantillon approuvé de 50 enregistrements arrive le mercredi matin au lieu du lundi. Pour cet exemple, le responsable de la mise en œuvre estime la préparation à deux journées de travail complètes, puis l’import à une demi-journée et le rapprochement à une autre demi-journée, avec les personnes nécessaires disponibles et sans autre difficulté. Ce sont des hypothèses de planification, pas un temps de traitement du produit ni une durée de livraison promise. Dans ces conditions, la préparation occupe le mercredi et le jeudi ; l’import et le rapprochement peuvent être envisagés au plus tôt le vendredi. La répétition du pilote exige toujours ses propres prérequis et des participants confirmés.
Distinguez les travaux dépendants de l’échantillon de ceux qui peuvent continuer. La préparation de l’import exige l’échantillon approuvé. Le parcours des règles d’acheminement peut être examiné avec les règles déjà approuvées et des demandes de démonstration autorisées, si ces éléments sont disponibles. Terminer cet examen ne démontre ni que les 50 enregistrements peuvent être importés ni que le pilote est prêt.
| Option pour la réunion du jeudi | Travaux et enchaînement proposé | Décision encore nécessaire |
|---|---|---|
| A. Déplacer la revue commune | Consacrer mercredi et jeudi à la préparation. Proposer une revue après l’import et le rapprochement du vendredi, seulement si les résultats et les personnes chargées de les examiner sont disponibles. | Le client confirme le nouveau créneau et le responsable de la validation. La répétition reste sans date tant que ses prérequis ne sont pas satisfaits. |
| B. Garder jeudi, modifier l’objectif | Utiliser le créneau prévu pour les questions d’acheminement et de responsabilités qui ne dépendent pas de l’import. Examiner l’import séparément après rapprochement. | Le client accepte le nouvel ordre du jour et une revue de validation ultérieure. Jeudi n’est pas présenté comme « import validé » ou « pilote prêt ». |
Le responsable de la mise en œuvre peut formuler la décision ainsi : « L’échantillon approuvé est arrivé mercredi matin. Avec l’estimation de préparation ci-dessus, la revue d’import du jeudi n’est plus réalisable. Nous pouvons déplacer la revue commune vers un créneau confirmé après le rapprochement, ou garder jeudi pour examiner l’acheminement et vérifier l’import séparément. Merci de confirmer le format de réunion retenu et le responsable de la validation d’ici mercredi midi, afin d’organiser la participation des bonnes personnes. Vendredi est une date cible soumise à la préparation et aux résultats du test, pas une date de mise en service convenue. » Dans un projet réel, remplacez ce délai de réponse et cette estimation illustratifs par des valeurs praticables et confirmées.
Si le client préfère réduire l’échantillon ou les types de demandes pour tenir une date, traitez cela comme une décision de périmètre distincte et précisez ce que le test ne permettra plus de démontrer. Ne choisissez pas cette voie implicitement. La distinction de l’exemple des 47 réussites et trois échecs reste valable : rendre compte de tous les enregistrements et valider l’import sont deux résultats différents.
Repartir avec un tableau d’actions utilisable dès la première semaine
Le tableau suivant présente le plan initial de la première semaine, avant le retard de l’échantillon. Conservez-le comme point de départ. Après le choix du nouveau format de réunion par le client, mettez à jour les échéances concernées dans le plan de travail en gardant la trace des accords.
| Prochaine action | Rôle responsable | Échéance nécessaire | Preuve de réalisation |
|---|---|---|---|
| Confirmer les trois types de demandes et leur acheminement | Responsable des processus côté client | Lundi, avant le début de la configuration | Liste des processus relue |
| Fournir l’échantillon approuvé de 50 enregistrements | Responsable des données côté client | Lundi, avant la préparation de l’import | Échantillon accessible par le canal sécurisé convenu |
| Transmettre les questions sur la correspondance des champs | Responsable de la mise en œuvre | Après examen de l’échantillon | Questions attribuées à une personne nommée pour les résoudre |
| Confirmer les participants au pilote et leur disponibilité pour la répétition | Responsable d’équipe côté client | Avant de réserver la répétition | Participants nommés et créneau confirmé |
Les jours de la semaine sont donnés à titre d’exemple. Remplacez-les par des dates réelles seulement après avoir confirmé les dépendances. Relisez le tableau ensemble pendant la réunion afin de ne pas confondre silence et accord.
Convenez aussi de la façon de signaler une action bloquée. Une règle utile précise le contact, les informations à fournir et le prochain point de décision. « Faire remonter le problème si nécessaire » ne règle aucun de ces trois points.
Suivre un plan de lancement en sept diapositives
- Finalité et résultat attendu : ce que cette phase doit rendre possible.
- Périmètre : les livrables inclus et les exclusions les plus importantes.
- Exemple concret : une demande ou un parcours utilisateur dans la solution prévue.
- Responsabilités partagées : réalisation, contributions du client et responsabilité de la validation.
- Jalons et dépendances : dates convenues et dates cibles soumises à conditions.
- Communication : canal de travail, réunions de suivi et transmission des blocages à une personne habilitée à décider.
- Actions de la première semaine : responsable, échéance et preuve pour chaque action.
Placez les démonstrations détaillées du produit en annexe ou dans une séance distincte si elles détournent l’attention des décisions de lancement. Plus tard, une revue d’activité trimestrielle (guide en anglais) pourra comparer les résultats observés à l’objectif du client. Ce bilan ultérieur ne remplit pas le même rôle que l’accord sur le plan de mise en œuvre aujourd’hui.
Donner à l’outil les limites autant que le plan
Utilisez le mode Paste Text de Presenti avec le cadrage convenu. Demandez une structure modifiable, pas un plan de projet inventé. L’exemple suivant rend visibles les tâches du client :

Crée un brouillon de présentation de lancement de l’onboarding client en sept diapositives pour un pilote fictif de portail de demandes de service. Périmètre : une équipe, trois types de demandes, la configuration, un import de test de 50 enregistrements et une répétition du pilote. Sépare les responsabilités du client et celles de l’équipe de mise en œuvre. Distingue le périmètre convenu des critères de validation proposés et des dates conditionnelles. Termine par les actions de la première semaine. N’invente ni résultats clients, ni clauses contractuelles, ni date de lancement, ni durée de mise en œuvre promise.
Avant de partager la présentation, vérifiez que chaque responsable a accepté son rôle et que le client peut distinguer une proposition d’un engagement. La présentation est prête lorsque les deux parties peuvent expliquer la prochaine action dans les mêmes termes.
