プロジェクトの引き継ぎプレゼンでは、プロジェクト側の作業が完了したかだけでなく、引き継ぎ先が責任を持って運用できるかを示します。受け入れ済みのもの、引き継ぎ先が実行できた作業、未解決の問題、移管後の問い合わせ先を整理しましょう。

成果物の受け入れ、運用開始の承認、プロジェクトの正式な終結は、別々の判断です。同時に行われるとは限りません。根拠と担当案を整理したら、引き継ぎの説明文を編集可能なプレゼン資料の下書きにすることができます。資料は判断しやすくするためのもので、承認そのものを代わりに行うものではありません。

成果物の受け入れ確認と運用準備の確認を経て、引き継ぎ先へ責任を移す流れ
成果物の完成、受け入れの確認、引き継ぎ先の運用準備は、それぞれ別の確認事項です。

何を引き継ぐのかを具体的にする

「プロジェクトは完了しました」だけでは、次の担当者は動けません。移管するサービス、業務プロセス、資産の内容とバージョン、引き継ぎ先の責任者、移管予定の時点を示します。後日追加するレポート機能や関係のない旧業務など、対象外のものも明記します。

APMのプロジェクト引き継ぎに関する調査(英語)は、引き継ぎを特定の日付ではなく、移行の過程として捉えています。明確な責任分担、役に立つ知識の共有、引き継ぎ先の利用者の関与が重視されています。資料でも、形式的な完了報告より、責任を引き受けられる条件を示すと議論が具体的になります。

例えば、社内の運用チーム向けに備品申請の新しい業務プロセスを構築したとします。対象は申請フォーム、振り分けルール、運用手順書、例外対応手順です。引き継ぎ先の責任者は運用リーダーを想定しています。以下は説明用の架空の案件であり、Presentiの導入事例や業務自動化機能を示すものではありません。

冒頭のスライドには、「例外対応手順の受け入れ、代理担当者による演習の成功、サポートの責任分担への合意を条件に、備品申請業務を移管する」と書けます。これなら提案内容と、まだ移管できない理由が伝わります。未解決の条件を、緑色の「完了」表示で隠すこともありません。

成果物の受け入れと運用準備を分けて示す

スライドを作る前に、簡潔な成果物一覧を用意します。重要な成果物ごとにバージョン、受け入れ基準、確認できた事実を記載します。「運用チームに送付済み」は受け渡しの記録であり、内容を確認して受け入れた証拠ではありません。

成果物架空の案件で確認できた事実残っている事項
申請フォーム v1.3引き継ぎ先のリーダーが必須項目を確認して受け入れ、通常のテスト申請を送信した。フォームに関する未解決事項は記録されていない。
振り分けルール v1.2テストでは通常の申請が指定の受付キューに届いた。主担当者不在時の一連の対応は、演習でまだ成功していない。
運用手順書 v1.0主担当者が、プロジェクトリーダーから逐一指示を受けずに標準手順を実行した。演習中、代理担当者は例外対応の説明を開けなかった。
例外対応手順 v0.9草案にエスカレーション先の役割案が記載されている。引き継ぎ先による受け入れと実行確認は済んでいない。
説明用の確認一覧です。一部の成果物が受け入れ済みでも、未解決の例外対応が運用可能になったわけではありません。

正式な受け入れ記録は、承認者、日付、バージョンとともに、決められたプロジェクト管理の保管先に残します。スライドからリンクや参照先を示しましょう。プレゼンの要約で、契約上または組織上必要な承認記録を置き換えてはいけません。

4項目のうち3項目がほぼ終わっているように見えても、「準備完了率75%」とはしません。それぞれの重要性は同じではなく、未解決の例外対応が、複数の完成済み文書より重大な場合もあります。残っている条件をそのまま説明する方が正確です。

引き継ぎ先だけで実行できることを示す

引き継ぎ資料の中でも、実際の演習結果は多くのことを教えてくれます。日常業務に近い作業と、起こり得る例外を選びます。目的は、プロジェクトチームがまだ対応できるうちに、知識、アクセス権、責任分担の不足を見つけることです。

この例では、通常の申請への対応、最新手順の確認、主担当者不在時の申請処理、未解決の例外を記録する場所の特定を依頼します。許可されたテストデータと、演習用に合意した環境を使います。

架空の演習では、通常の申請は成功しました。不在時の申請も代理担当者のキューには届きましたが、代理担当者は例外対応の説明を開けませんでした。「研修が不十分」という大まかな指摘より、問題が明確です。アクセス権と手順のどこを直し、誰に割り当て、何を再確認すべきかが分かります。

対処は、文書をもう一度送るだけではありません。担当者が適切なアクセス権を設定し、最新版の手順を確認したうえで、同じ不在時のシナリオを再実行します。結果も記録します。研修への出席だけでは、この作業を実行できる証拠になりません。

予定の移管前に演習を終えられない場合は、理由と、それによるリスクを誰が受け入れられるのかを示します。実施していないテストを合格として扱ってはいけません。未達の条件が安全な運用や実務上の利用を妨げるなら、受け入れ基準の表現を弱めるのではなく、その部分の移管を延期する提案が適切です。

未解決事項の担当と許容範囲を明確にする

未完了の作業が残った状態で引き継ぐ場合もありますが、扱いを明示する必要があります。解決の担当者、その間の日常運用の責任者、暫定的に認める範囲、それを承認できる人を示します。これらは別の役割であることもあります。

未解決事項対応案完了を判断する根拠

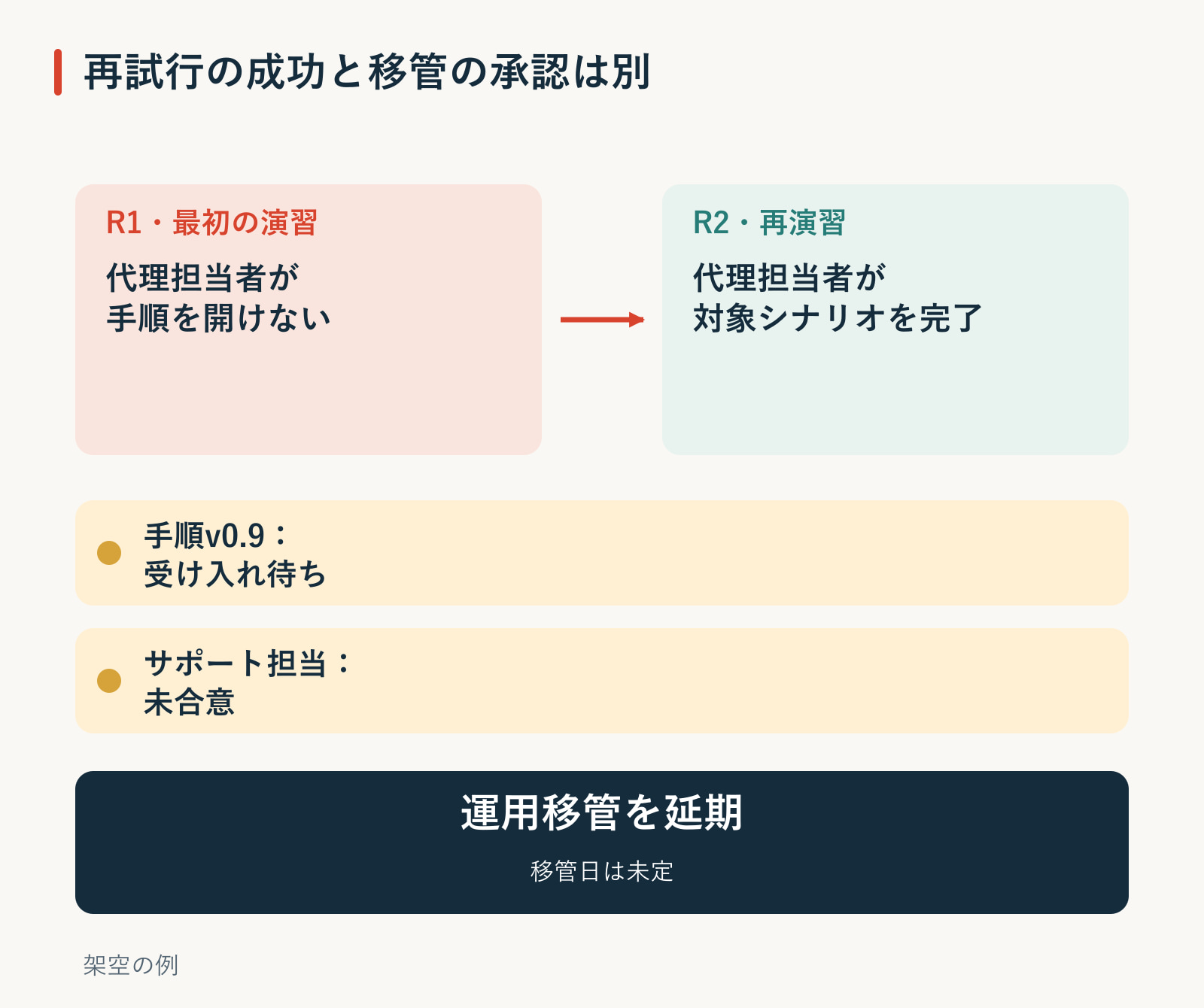

代理担当者が例外対応の説明を開けないプロジェクトの権限管理担当が修正し、引き継ぎ先のリーダーが再演習を手配する。代理担当者が最新の運用手順書を使って不在時のシナリオを完了する。
例外対応手順が受け入れられていない運用リーダーとプロジェクトリーダーが内容を確認する。会議の出席者一覧を承認の代わりにはしない。承認記録に対象バージョンと制限事項が明記されている。
移管後のサポート責任が未合意プロジェクトスポンサーと引き継ぎ先のリーダーが、連絡先、対応期間、エスカレーション経路を確認する。問い合わせの種類ごとの担当を両チームが把握している。

この例では、最初の2項目を解決することが移管の条件です。責任が移る前に、サポートの取り決めにも合意が必要です。表はあくまで対応案であり、実在の担当者がすでに約束した内容ではありません。

別のプロジェクトでは、影響の小さい見た目の不具合を移管後の対応として認めることもあるでしょう。ただし、どんな不具合でも引き継げるという一般原則にはなりません。実際の受け入れ基準と承認権限に従い、運用する人に制限が分かるようにします。

運用開始後の最初の1週間を具体化する

サポートのスライドでは、移管後に困ったときの動きを示します。運用の主担当、代理担当、合意済みの支援期間中のプロジェクト窓口、緊急時の連絡経路を記載します。暫定体制がいつ終わるか、いつ見直すかも示します。

スライドに収まりがよいという理由で、「2週間サポートします」と約束してはいけません。期間や対応可能な時間帯が未合意なら、「要決定」とします。問い合わせ対応の依頼と、受け入れ済みの範囲を変更する承認も区別します。

この例では、引き継ぎ先のリーダーが、最初の週に未解決の例外を振り返ることを提案しています。代理担当への経路が実務で機能するか、手順書を直す必要があるかを確認する場です。完了済みの範囲を黙ってやり直しの対象にしたり、新たな依頼すべてにプロジェクトチームが対応すると保証したりするものではありません。

最新の手順書、受け入れの根拠、課題一覧は見つけやすくしておきます。より大きな運用計画に含まれる変更なら、資料内で別の責任分担を作らず、運用計画の担当者と見直し頻度の整理方法(英語)と結び付けます。

6枚で引き継ぎの判断につなげる

会議の目的は、資料の説明を終えることではなく、責任の引き継ぎについて判断することです。

  1. 移管の提案:対象の業務、バージョン、引き継ぎ先の責任者、移管予定の時点、条件を示す。
  2. 受け入れ済みの範囲:主な成果物、受け入れの根拠、明確な対象外事項を示す。
  3. 引き継ぎ先の演習結果:実施した通常作業と例外対応、実際の結果、不足を示す。
  4. 未解決事項:移管を妨げる問題、承認済みの後続作業、担当者、完了の根拠を示す。
  5. 運用サポート:連絡先、代理対応、一時的なプロジェクト支援、エスカレーションの範囲を示す。
  6. 判断の記録:移管する、承認した制限の範囲で移管する、延期する、のいずれかを、権限者の決定と次の確認時点とともに記録する。

未達の条件は項目を絞った表、サポート責任の移行は簡潔な時系列図で示せます。プロジェクト計画全体を1枚に縮小しないでください。詳しい手順は参照資料に残し、スライドでは引き継ぎ先が今必要としている根拠と選択肢を扱います。

根拠から下書きを作り、実際の決定を記録する

次の入力例は、架空の内容を承認済みの情報に置き換えて使います。作業の完了、成果物の受け入れ、対応の提案を混同しないようにします。

Presentiの英語版Paste Text画面に備品申請プロセスの引き継ぎ説明を入力した例
実際の英語版Paste Text画面を使った入力例です。生成済みのスライドや引き継ぎ承認の結果ではありません。

上記の架空の備品申請プロセスについて、6枚のプロジェクト引き継ぎ資料を作成してください。対象者はプロジェクトスポンサーと引き継ぎ先の運用チームです。移管案、受け入れ済みの範囲、実際の演習結果、未達の条件、サポート体制、必要な判断を示してください。通常の申請は成功しましたが、演習中に代理担当者は例外対応の説明を開けず、再テストもまだ成功していません。例外対応手順は未受け入れです。プロジェクトを終結済みとせず、承認を作り上げず、提案段階のサポートを合意済みと書かないでください。未提供の担当者と日付は、記入が必要だと分かる形で残してください。

生成された結論は慎重に読みます。この情報から「引き継ぎ準備完了」と書くのは不正確です。「明記した条件を満たした後に引き継ぎ可能」なら、提案の意図を保てます。配布前に、最後のスライドが実際の会議の決定と一致しているか確認します。

権限者の決定後は、引き継ぎ先の責任者、適用日、承認した制限、残作業を、スライドだけでなく元の記録にも反映します。そのうえで、組織の通常の手続きに沿ってプロジェクト終結を検討できます。役に立つ引き継ぎとは、自信のある締めくくりのスライドを作ることではなく、引き継ぎ先が実際に運用できる状態を整えることです。
